Fremdriftsplan
Oppdatert 02.07.2026
Det offentlige VA-anlegget på Fie og Krabbesund vil fra nå bli driftet av kommunen, og søknader om tilknytning blir behandlet.
Oppdatert 8. juni 2026
Det nærmer seg planlagt ferdigstilling av det offentlige VA-anlegget på Fie og Krabbesund. Kommunen har ikke overtatt anlegget ennå, men frem til overtagelse vil søknader om tilknytning bli behandlet. Det vil bli satt vilkår om godkjent anlegg før tilknytning mot hovedledningene kan gjøres.
Bakgrunnen er at kommunen ikke har overtatt anlegget før det formelt er godkjent. Kommunens administrasjonen går for tiden gjennom mottatt dokumentasjon, samt at teknisk driftspersonell skal gå gjennom og godkjenne anlegget. Varigheten på denne mellomfasen antas å være noen få uker.
Kommunen legger ut ny informasjon når anlegget er godkjent.
Oppdatert 5. mars 2026

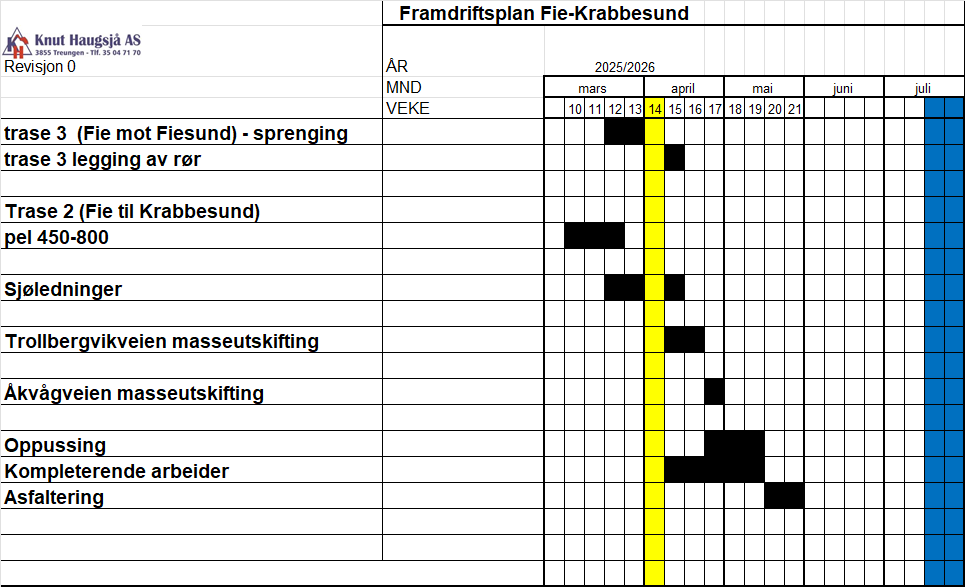

Anlegget vil ikke være driftsklart til påske, og antagelig ikke før i løpet av mai. Anlegget skal bl.a. bestå trykktesting, og godkjennes av teknisk drift hos kommunen.
I april og mai vil entreprenør og arbeide med tilbakeføring av terreng, asfaltering m.m.
Eiere av eiendommer som er berørt av arbeidene og som ser ytterligere behov ifm. tilbakeføring, bes ta direkte kontakt med entreprenør i løpet av april 2026.

Oppdatert 28. januar 2026
Varsel om stenging / redusert fremkommelighet på deler av Åkvågveien fra 2. februar 2026
Åkvågveien vil få perioder med stenging og redusert fremkommelighet ifm. VA og grøftearbeider fra mandag 2. februar og videre ca. 2 uker på hverdager.
Arbeidene vil foregå i området langs og over veien, fra rett nord for Krabbesund bedehus og videre sør/sørvest ca. 90 meter mot sving (fra kumgruppe 27 til 29 ifølge plantegning).
Veien skal være åpen for skoletransport om morgen og ettermiddag i hverdager, og etter arbeidstid /helger skal det være fremkommelig for kjøreadkomst.
Entreprenør Knut Haugsjå vil kunne gi nærmere opplysninger stenging fra dag til dag, og kan kontaktes v/ behov.

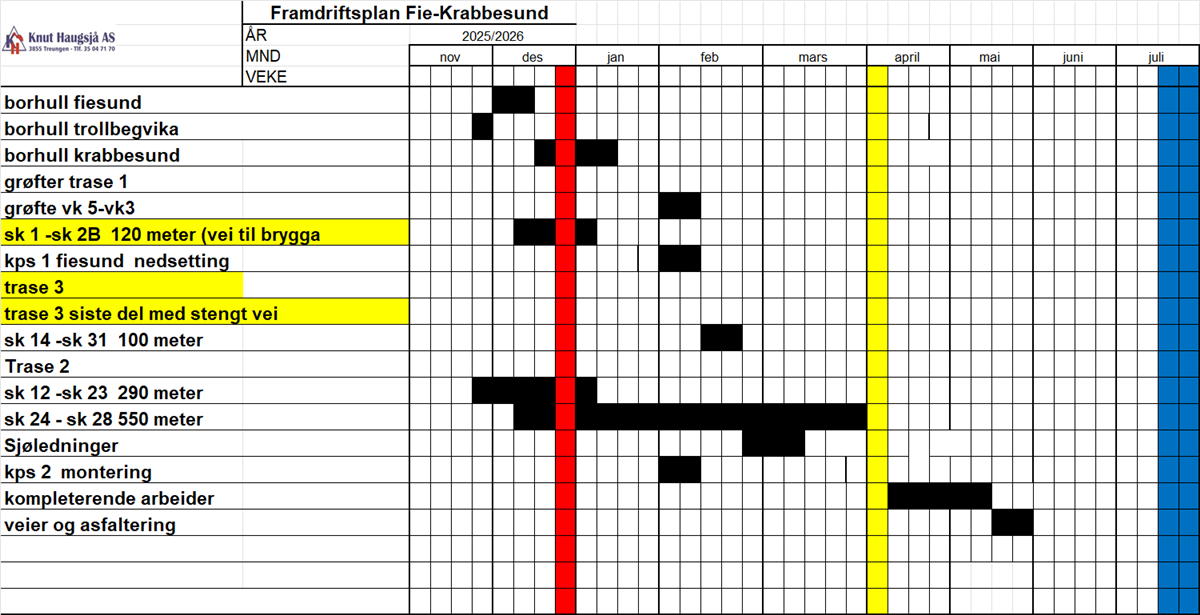

Haugsjå har oppdatert sin fremdriftsplan 28.01.2026 og er vist under. Merk at termene "vk" refererer til vannkum og "sk" referer til spillvannskum (avløp), mens nummerering fremgår av plankart.

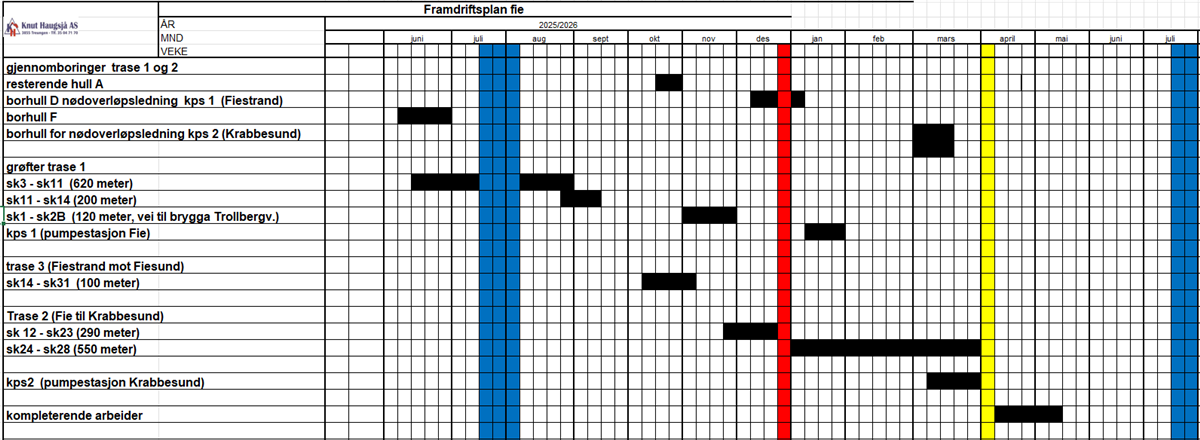

Oppdatert 8. august 2025
Risør kommune inngikk før jul 2024, kontrakt med anleggsentreprenør Knut Haugsjå AS for gjennomføring av arbeidene med å bygge ut offentlige vann og avløp (VA) til Fie og Krabbesund.
Entreprenøren er godt i gang, og etter pause i sommer fortsetter arbeidene igjen i august. Arbeider vil skje noe parallelt tidsmessig flere steder langs strekningene. Alle tillatelser foreligger nå til å kunne bygge anlegget, unntagen for delstrekningen Fiestrand og mot Fiesund der noen klareringer fortsatt avventes.

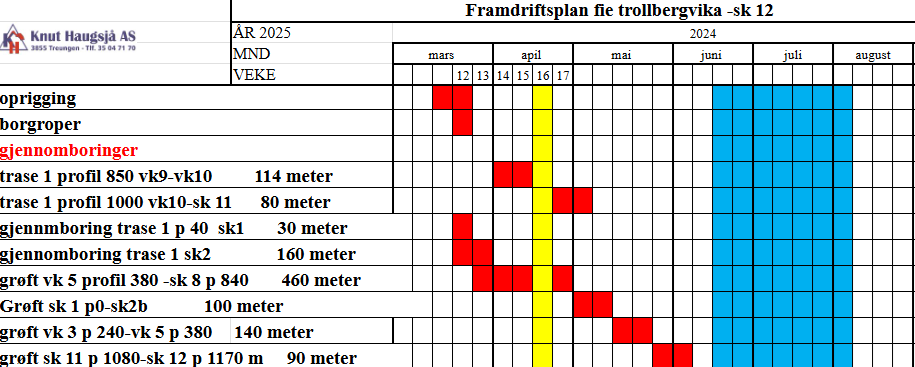

Oppdatert fremdriftsplan ser ut som gjengitt under. Merk at betegnelser "sk" refererer til spillvannskum med kumnr. (ref. kart).
Oppdatert fremdriftsplan ser ut som følger:

Trafikale forhold
Noen veistrekninger vil under anleggsperioden periodevis få begrenset adkomst. Der vei graves opp, vil entreprenør grave igjen grøft etter endt arbeidsdag slik at det er mulig å kjøre forbi på morgen og kveld. Ved spesielle behov - ta kontakt med utførende entreprenør Knut Haugsjå AS. Kommunen vil søke å varsle på forhånd via SMS til berørte før adkomst begrenses.
Generelt om anlegget
Anlegget vil ved full utbygging bestå av offentlige hovedledninger med tilhørende kummer, samt 2 pumpestasjoner med nødvoverløpsledninger til sjø. Ledningene føres i hovedsak langs vei fra Trollbergvika, Trollbergvikveien og videre langs deler av Åkvågveien og Fiesundveien. Ledningene går også gjennom borehull i fjell. Sluttpunkter er Fiestrand og Krabbesund. Det er og planlagt en trasé østover i retning Fiesund til bakketopp ca. 100 meter øst for Fiestrand.
Mellom Fie og Krabbesund føres traséen ved Fie langs kanten av jordstykker fra Fiestrand i retning Krabbesund før den kommer ut på Åkvågveien.
Omfanget av det offentlige anlegget kan ikke utvides i denne omgang utover hva plantegninger viser, og kommunen forestår kun etablering av offentlige hovedledninger. Private ledninger (dvs. ledninger for tilknytning fra eiendom eller grupper av eiendommer) fra hus, klynger av hytter osv. må planlegges og anlegges privat. Imidlertid legges klart avstikk ved traséen for tilknytningsmulighet for klynger av eiendommer enkelte steder. Mer om det i eget avsnitt under.
Pumpestasjoner avløp oppføres ved Fiestrand og ved Krabbesund (markert hhv. KPS1 og KPS2 på plantegninger). Planene fremgår av utsnitt fra plantegninger (se PDF for delstrekninger).
Generelt for private tilknytninger og utgifter
Interessenter i avstand fra trasé oppfordres til å inngå samarbeid, ofte kalt "vannlag" for å etablere private fellesledninger for tilknytning. Det vil kunne bidra til å få ned kostnadene for den enkelte.
Den enkelte abonnent er ansvarlig for å engangsgebyr for tilknytning, og når anlegget er i drift - betale sitt vann- og avløpsgebyr til Risør kommune (uavhengig av innbetalinger til vannlag).
Tilknytningsgebyrene finner du her: Betaling av kommunale avgifter - Risør kommune
Ordinære utgifter knyttet til forbruk av vann tilkommer når abonnement har fått godkjent ferdigmeldingen av teknisk avdeling i kommunen. ( Satser finnes her: https://www.risor.kommune.no/tjenester/naring-og-bevilling/faktura-skatt-og-gebyrer/kommunale-avgifter/betaling-av-kommunale-avgifter/ )
Forhold ifm. privat tilknytning mot kommunens anlegg
- Generelt for private tilknytninger både for vann og avløp, gjelder at det gjøres direkte på offentlig hovedledning (ikke på offentlig ledning i borehull eller i kummer)
- Tilknytning mot kommunens anlegg gjøres med privat ledning, og må ordnes privat.
Kontrahert entreprenør Haugsjå stiller seg i utgangspunktet positiv til å gjennomføre private arbeider. Man står selvfølgelig fritt til å bruke den entreprenør man vil som har kvalifikasjoner for denne type arbeid. - Alle tilknytninger mot kommunens anlegg må søkes om til kommunen v/ teknisk drift via rørleggemelding. Entreprenøren gjør dette.

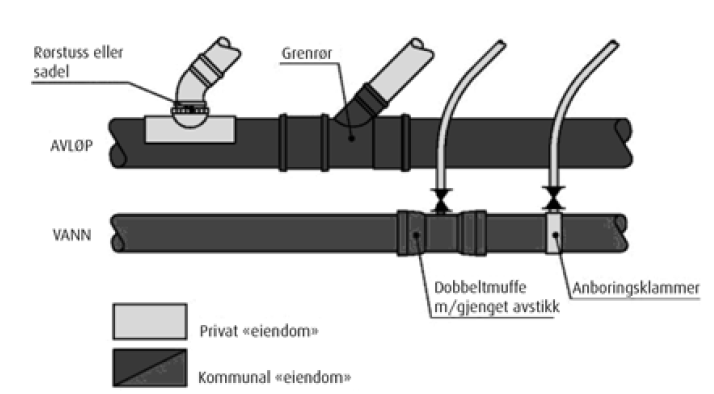

https://www.risor.kommune.no/tjenester/vann-avlop-og-renovasjon/entreprenorportal-for-bransjen/ - Grensen mellom private og offentlige vann- og avløpsledninger er i tilkoblingspunktet på offentlig ledning. Eksakt grensesnitt fremgår av figur under

https://www.risor.kommune.no/tjenester/vann-avlop-og-renovasjon/abonnementsvilkar/
Generelt om tilknytningsplikt etter plan- og bygningsloven
Plan- og bygningsloven ( § 27-1 og § 27-2) har bestemmelser om tilknytningsplikt når offentlig vann, eller avløpsledning «går over eiendommen eller i veg som støter til den, eller over nærliggende areal, skal bygning som ligger på eiendommen knyttes til vannledningen. Vil dette etter kommunens skjønn være forbundet med uforholdsmessig stor kostnad, eller særlige hensyn tilsier det, kan kommunen godkjenne en annen ordning.»
Noen av eiendommene langs ledningstraséen vil generelt kunne ha en plikt om å koble seg til det kommunale vann- og avløpsnettet. Kommunen ved Plan- og byggesak vil kunne ta en vurdering av hvilke eiendommer det gjelder, og varsle disse i egne brev.
Kontakter
- Entreprenør Knut Haugsjå kontaktes dersom det er forhold ifm. anlegget under gjennomføring, fremkomst og/eller dersom det ønskes avtalt private arbeider.
Kontaktperson er Pål Arne Haugsjå. E-post: pa@haugsjaa.no. Mobil: 48131025.
Anleggsleder Jon Torjus Øverdal vil følge arbeidene opp i det daglige og kan kontaktes på epost: jon.torjus@haugsjaa.no, mobil: 98424887 - Risør kommune kan kontaktes ved planmessige spørsmål, abonnementsvilkår og/eller rørleggermeldinger og avklaringer rundt forhold til eldre avløpsanlegg som enten skal fornyes eller erstattes med tilknytning til kommunens avløpsnett som følge av denne utbyggingen.
- Saker i forhold til plan og byggesak, eldre avløpsanlegg. Avdelingsingeniør Anders Auten Pedersen, epost: anders.auten.pedersen@risor.kommune.no, mobil 900 49 742, eller Heidi Rødven, epost: heidi.rodven@risor.kommune.no, mobil 474 54 768.
- Oppfølging av prosjekt, status/fremdrift og berørte grunneiere der kommunen behøver rettighet. Avdelingsingeniør Leo Christian Zaal, epost: lcz@risor.kommune.no, mob. 41501318
- Tilknytninger, rørleggermeldinger og abonnementsvilkår. Avdelingsingeniør Nina Lieng Christiansen, epost: nina.lieng.christiansen@risor.kommune.no, mob. 40 62 86 02
- Gebyrer. Saksbehandler Lise Frøyna, e-post: Lise.Froyna@risor.kommune.no
- Spørsmål rundt overordnede rammer og politisk grensesnitt. Enhetsleder Einar W. Frøyna, epost: einar.werner.froyna@risor.kommune.no, mob. 93 08 42 13
- Engasjert detaljprosjekterende og byggeleder, SHA-koordinator: Tekniske detalj- og prosjekteringsmessige spørsmål, samt SHA (sikkerhet, Helse og arbeidsmljø). Asplan Viak er engasjert i detaljplanlegging, byggeoppfølging og SHA-koordinator Asplan Viak .ved Johnny Hommefoss, epost: johnny.hommefoss@asplanviak.no. mob: 90148020.
Om anlegget
En del eiendommer må pumpe sitt avløp inn på offentlig pumpeledning, mens andre kan etablere privat avløpsrør basert på gravitasjon. Abonnenter som må pumpe sitt avløp må etablere eget privat pumpeanlegg for å gjøre det.
Årsaken til forskjell i løsninger er topografien i området som bl.a. består av lange flate strekninger, samt partier som blir liggende imellom høyder i terrenget. Eneste løsning for noen slike delstrekk er å pumpe avløpet i både privat og offentlig rørledning.
På plantegningene er offentlige gravitasjonsledninger for avløp illustrert grønn-stiplet. Offentlige pumpeledninger for avløp er merket rød-stiplet.
Kummer for avløp er betegnet SK (spillvannskummer) og nummerert.
For strekningen Trollbergvika – Fiestrand:
- Gravitasjonsledning mellom Trollbergvika - retning Fie langs Trollbergvikveien ca. 380 meter. Mellom kum SK1 og SK5.
- Pumpeledning langs Trollbergvikveien t.o.m. Åkvågveien, i alt ca. 460 meter mellom kum SK5 og SK8.
- Gravitasjonsledning mellom kum SK8 ved Åkvågveien og kum SK14 (ca. 450 meter) ved pumpestasjon Fiestrand.
